지난 시간에 이어서 해빙기 건설현장의 위험요인별 안전대책 및 재해사례에 대해서 함께 알아보는 시간을 갖고자 합니다.

해빙기가 위험한 이유는 기온이 0도씨 이하로 떨어지는 겨울철, 지표면 사이에 남아있는 수분이 얼어 붙으면서 토양이 부풀어 오르는 '배부름현상'이 발생하였다가 해빙기가 되면서 동결되었던 지반 융해로 연약화 되면서, 시설무 하부구조(기초)를 약화시켜 균열 및 붕괴를 유발하기 때문입니다.

그 중에서 ' 지반침하로 인한 재해 사고'에 대한 사례를 살펴보고 안전조치에 대해 알아보도록 하겠습니다.

[ 해빙기 지반침하로 인한 재해 사고 예방 ]

✔ 위험요인

- 동결지반의 융해에 따른 지반이완 및 침하로 지하매설물(도시가스, 상·하수도, 관로 등) 파손

- 동결지반 위에 설치된 비계 등 가설구조물의 붕괴 및 변형

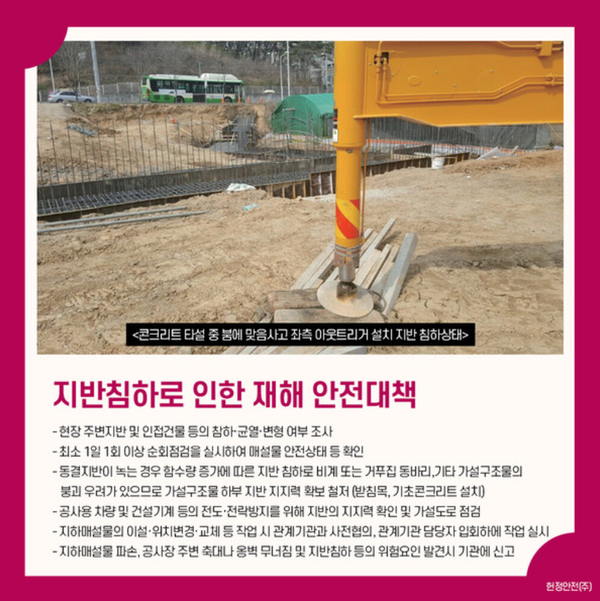

[지반침하로 인한 재해 안전대책]

✔ 현장 주변지반 및 인접건물 등의 침하·균열·변형 여부 조사

✔ 최소 1일 1회 이상 순회점검을 실시하여 매설물(가스관, 상·하수도 등)의 안전상태 등 확인

✔ 동결지반이 녹는 경우 함수량 증가에 따른 지반 침하로 비계 또는 지반에 설치한 거푸집동바리, 기타 가설구조물의 붕괴 우려가 있으므로 가설구조물 하부 지반 지지력 확보 철저(받침목, 기초콘크리트 설치)

✔ 공사용 차량 및 건설기계 등의 전도·전락방지를 위하여 지반의 지지력 확인 및 가설도로 상태 점검

✔ 지하매설물의 이설·위치변경·교체 등의 작업시 관계기관과 사전 협의토록 하고 관계기관 담당자 입회하에 작업 실시

✔ 지반이완 및 침하로 인한 공사용 차량, 건설기계 등의 넘어짐 방지를 위하여 지반의 지지력 및 가설도로 상태 점검

✔ 지하매설물 파손, 공사장 주변 축대나 옹벽 무너짐 및 지반침하 등의 위험요인 발견 시 관계기관에 신속하게 신고

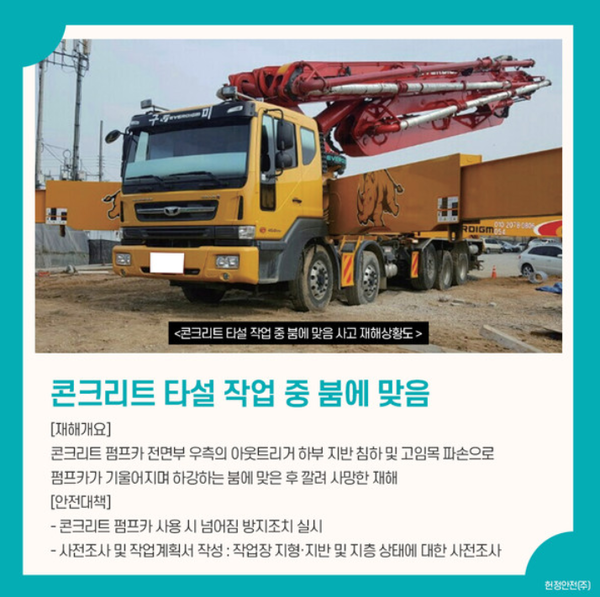

[콘크리트 타설 작업 중 붐에 맞음]

✔ 재해개요

근린생활시설 부지조성 현장에서 재해자가 콘크리트 펌프카 붐 끝에 달린 호스를 잡고 옹벽(H=2.0m) 기초 콘크리트 타설작업 중 콘크리트 펌프카 전면부 우측 아웃트리거 하부 지반 침하 및 고임목 파손으로 콘크리트 펌프카가 기울어지며 하강하는 붐에 맞은 후 깔려 사망한 재해입니다.

✔ 안전대책

● 콘크리트 펌프카 사용 시 넘어짐 방지조치 실시

- 작업 중에 지반의 침하, 아웃트리거 손상 등에 의하여 콘크리트 펌프카가 넘어지는 것을 방지하기 위하여 적절한 조치를 해야 합니다.

● 사전조사 및 작업계획서 작성

- 근로자의 위험을 방지하기 위하여 해당 작업, 작업장의 지형·지반 및 지층 상태 등에 대한 사전조사를 하고, 조사결과를 고려하여 사용하는 차량계 건설기계의 종류 및 성능, 차량계 건설기계에 의한 안전한 작업방법 등이 포함된 작업계획서를 작성하고 그 계획에 따라 작업을 하도록 하여야 합니다.

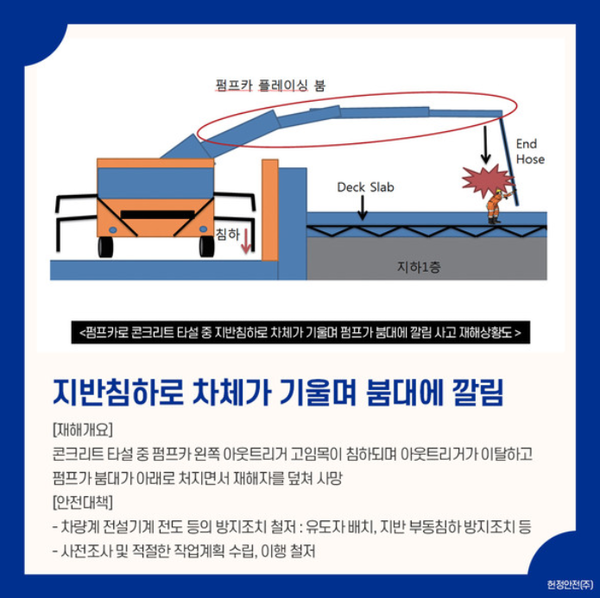

[지반침하로 차체가 기울며 붐대에 깔림]

✔ 재해개요

아파트 주차장 슬래브 콘크리트 타설작업 현장에서 재해자가 펌프카 붐 끝단부에 붙어있는 End Hose를 잡고 콘크리트 타설 중 펌프카의 왼쪽 아웃트리거 고임목이 침하되며 아웃트리거가 이탈하고 펌프카 붐대가 아래로 처지면서 재해자를 덮쳐 사망하였습니다.

✔ 안전대책

● 차량계 건설기계의 전도 등의 방지조치 철저

- 차량계 건설기계인 펌프카를 사용하는 작업할 때에는 그 기계가 넘어져 근로자가 위험해질 우려가 있는 경우에는 유도하는 사람을 배치하고 지반의 부동침하 방지조치(치환 등의 지반보강조치 후 평판재해시험 등을 통해 지반 소요지지력 확인 등)를 하여 재해를 예방합니다.

● 사전조사 및 적절한 작업계획 수립·이행 철저

- 펌프카 등의 차량계 건설기계를 사용하여 콘크리트 타설 작업 시 차량계 건설기계의 전도 등에 의한 근로자의 위험을 방지하기 위하여 작업장의 지형·지반과 지층 상태 등에 대한 사전조사를 하여 지반 침하 등에 대한 보강계획 및 안전한 작업방법을 수립·이행하여야 합니다.

[콘크리트 펌프카 전도방지 대책]

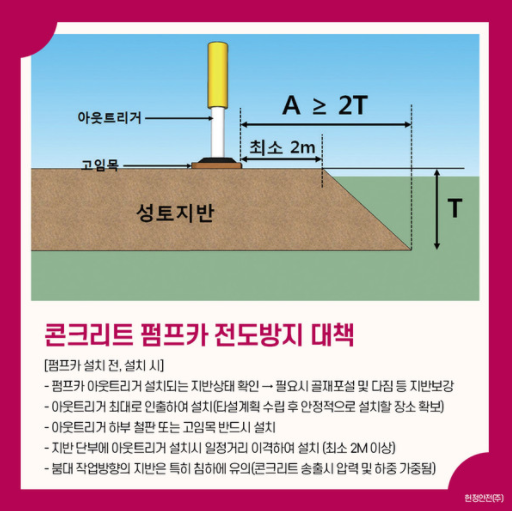

✔ 펌프카 설치 전, 설치 시

- 펌프카 아웃트리거 설치되는 지반 상태 확인 → 필요시 골재포설 및 다짐 등 지반보강

- 아웃트리거는 최대로 인출하여 설치(타설계획 수립 후 안정적으로 설치할 수 있는 장소확보)

- 아웃트리거 하부 철판 또는 고임목 반드시 설치

- 지반 단부에 아웃트리거 설치 시 일정거리(최소 2m이상) 이격하여 설치

※ (권장사항) 성토 및 돋움지반에 아웃트리거 설치 시 해당 지반높이의 2배 이상 이격하여 설치(위 그림 참조)

- 붐대 작업방향의 지반은 특히 침하에 유의(콘크리트 송출시 압력 및 하중이 가중 됨)

[콘크리트 펌프카 전도방지 대책]

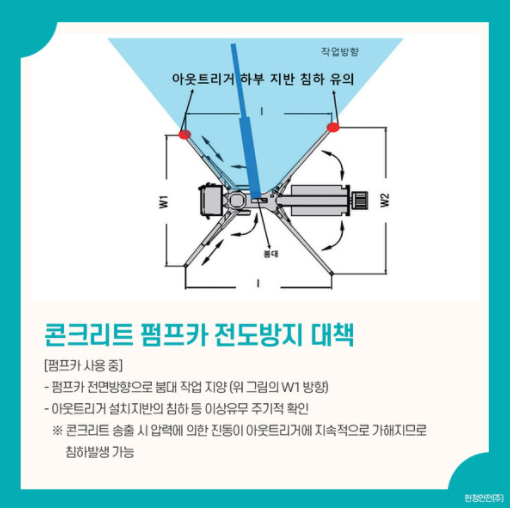

✔ 펌프카 사용 중

- 펌프카 전면방향(위 그림의 W1방향)으로 붐대 작업 지양

- 아웃트리거 설치지반의 침하 등 이상유무 주기적 확인

※ 콘크리트 송출 시 압력에 의한 진동이 아웃트리거에 지속적으로 가해지므로 침하발생 가능

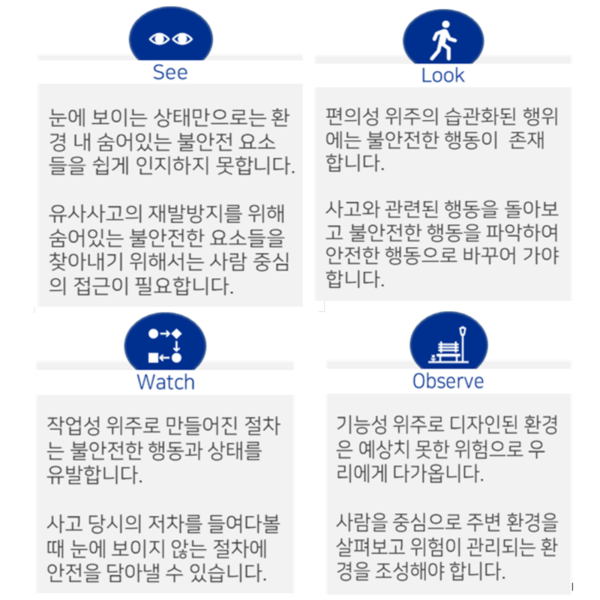

위험을 바라보는 새로운 시각

눈에 보이는 것에서 한 단계 나아가
행동을 돌아보고, 주변환경을 살펴보며,
절차상의 문제가 위험을 가져오지 않는지 들여다봐야 합니다.
